Продавцу нужен сборщик на пиковую неделю, фотограф на съёмку новой линейки, курьер до сортировочного центра. В штат таких не берут — оформляют договором ГПХ. И почти сразу упираются в вопрос, ответа на который в договоре обычно нет: до какого числа он действует и что делать, если исполнитель пропал.
Разберём, какие сроки обязательны, как продлевать договор и не получить вместо исполнителя штатного сотрудника по решению суда, как закончить отношения досрочно и во сколько это обойдётся.
Срок выполнения работы и срок действия договора — разные вещи, и путаница между ними стоит денег. Закончить договор можно четырьмя способами, у каждого своя цена. А расторжение не закрывает риск переквалификации: после того как отношения прекратились, признать их трудовыми может только суд.

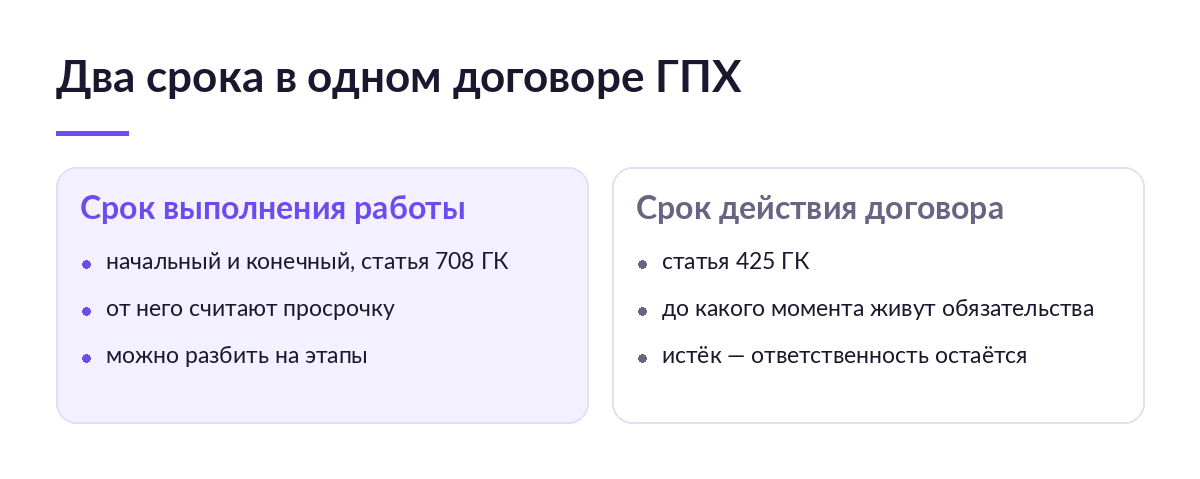

Какие сроки нужны в договоре ГПХ
Срок выполнения работы отвечает на вопрос «когда исполнитель обязан сдать результат», срок действия договора — на вопрос «до какого момента живут обязательства сторон». Это две разные нормы, и вторая не заменяет первую. Что такое договор ГПХ в целом и какие его виды бывают, разбираем в статье «Договор ГПХ: что это, когда селлеру нужен и как оформить».
Начальный и конечный сроки названы в статье 708 Гражданского кодекса, там же разрешено добавить промежуточные — сроки завершения этапов. Статья 708 написана для подряда, но статья 783 распространяет общие положения о подряде (статьи 702–729) на возмездное оказание услуг, если это не противоречит статьям 779–782. Поэтому для съёмки, инфографики или ведения карточек правило о начальном и конечном сроке работает так же, как для сборки стеллажей.
Срок действия договора — статья 425. По пункту 3 окончание этого срока прекращает обязательства, только если так написано в законе или в договоре; без такого условия договор действует до определённого в нём момента окончания исполнения обязательства. А пункт 4 добавляет: окончание срока действия не освобождает от ответственности за уже случившееся нарушение.

| Что за срок | Где норма | Что будет, если не написать |
|---|---|---|
| Начальный и конечный срок работы | Статья 708 ГК, к услугам — через статью 783 | Нечем доказать просрочку: нет даты, от которой считать нарушение |
| Промежуточные сроки этапов | Пункт 1 статьи 708 ГК | Провал виден только в последний день, остановиться раньше нечем |
| Срок действия договора | Пункт 3 статьи 425 ГК | Договор живёт до полного исполнения, а не до даты в шапке |
| Срок оплаты после сдачи | Условие договора, запасное правило — пункт 2 статьи 314 ГК | Платить придётся в течение семи дней со дня требования исполнителя |
Последняя строка — место частой ошибки. Встречается утверждение, что без срока обязательство исполняется «в разумный срок» со ссылкой на статью 314. В действующей редакции статьи 314 такого правила нет: с поправок 2015 года (закон от 08.03.2015 № 42-ФЗ) пункт 2 даёт семь дней со дня требования кредитора. Исполнитель, которому не написали срок оплаты, вправе потребовать деньги в любой момент и получить их через неделю.
Отсутствие конечного срока в договоре подряда — повод для спора о том, заключён ли договор вообще. Если аванс уже ушёл, а работа не начата, возвращать его придётся через суд как неосновательное обогащение. На съёмке за 40 000 ₽ судебные расходы съедают половину суммы.
ЕФС-1: срок, который считают не в днях, а в часах
Про этот срок в договоре не пишут, а нарушают чаще остальных. Сведения о заключении и о прекращении договора ГПХ идут в СФР подразделом 1.1 формы ЕФС-1 — не позднее рабочего дня, следующего за днём заключения или прекращения. Так сказано в базе знаний для страхователей на сайте СФР, норма — пункт 6 статьи 11 закона от 01.04.1996 № 27-ФЗ. Обязанность лежит и на предпринимателе: СФР прямо называет ИП, заключающих договоры ГПХ, среди страхователей. Действующая форма — приказ СФР от 17.11.2025 № 1462, в силе с 30 декабря 2025 года.
Пять исполнителей, про которых забыли отчитаться при расторжении, — 2 500 ₽, и сумма не зависит от размера вознаграждения. Как считать выплаты и взносы, разобрано в статье «Налоги и взносы по договору ГПХ: что платит заказчик», а как провести договор в программе — в «Договор ГПХ в 1С:ЗУП: как завести и начислить выплату».
Беда здесь не в сумме, а в том, что срок ручной: даты окончания живут в Excel или в голове бухгалтера, а подать надо назавтра после события, случившегося на складе в субботу. SelSup ведёт склад, сборку и остатки и раздаёт роли: привлечённый сборщик работает со своим участком и не видит финансов, а вы видите, кто что закрыл и когда. Покажем на разборе, как устроены доступы для внештатных исполнителей.
Продление: допсоглашение или новый договор
Соглашение об изменении договора совершается в той же форме, что и сам договор (пункт 1 статьи 452 ГК): подписали на бумаге — продлевать надо бумагой, подписали электронно — электронно.
Допсоглашение — когда работа та же и просто не уложились в срок: тот же предмет, тот же результат, сдвинулась дата.
Новый договор — когда задача другая: закончилась съёмка весенней линейки, начинается осенняя. Для СФР это новое начало, и подраздел 1.1 уходит снова, на следующий рабочий день.
Остановиться и подумать — если продлеваете третий раз подряд с одним человеком под одну и ту же работу.
Автопролонгация — условие вида «если ни одна сторона за 30 дней не заявила об отказе, договор продлевается на год» — выглядит удобно и встречается часто. Для отношений с физическим лицом это самое опасное условие во всём документе: оно превращает разовую задачу в бессрочное сотрудничество.
Когда продление превращается в трудовой договор
Пункт 17 постановления Пленума Верховного суда от 29.05.2018 № 15 перечисляет, по чему суд узнаёт трудовые отношения. В списке прямо назван устойчивый и стабильный характер отношений, а также периодические выплаты, которые для человека являются единственным или основным источником дохода. Многократно перезаключённый договор на одну и ту же работу с ежемесячной оплатой закрывает оба признака сразу.
Пункт 24 того же постановления объясняет разницу с возмездным оказанием услуг: исполнитель делает конкретную разовую работу и остаётся самостоятельным хозяйствующим субъектом, а работник выполняет трудовую функцию, входит в состав персонала и работает под контролем заказчика. Часть вторая статьи 15 Трудового кодекса заключать ГПХ, фактически регулирующий трудовые отношения, не допускает, а неустранимые сомнения суд толкует в пользу трудовых отношений (часть третья статьи 19.1 ТК).
Штраф по части 4 статьи 5.27 КоАП: предпринимателю — от 5 000 до 10 000 ₽, должностному лицу — от 10 000 до 20 000 ₽, компании — от 50 000 до 100 000 ₽. Повторно (часть 5) предпринимателю — от 30 000 до 40 000 ₽, компании — от 100 000 до 200 000 ₽, должностному лицу — дисквалификация от года до трёх. Вилку 50 000–100 000 ₽ часто приводят одной строкой: это строка юридического лица, для продавца-предпринимателя риск вдесятеро ниже. Дороже штрафа обычно выходит перерасчёт НДФЛ и взносов за весь период.
Как выглядит такой спор, видно по разбору дела «Суд признал самозанятого водителя Ozon штатным сотрудником». Что доначисляют заказчику — в статье «Работа с самозанятыми: 5 главных вопросов и ответов о налоговых рисках». Если исполнитель на НПД, добавьте условия из материала «Договор с самозанятым: обязательные условия и чек вместо акта».

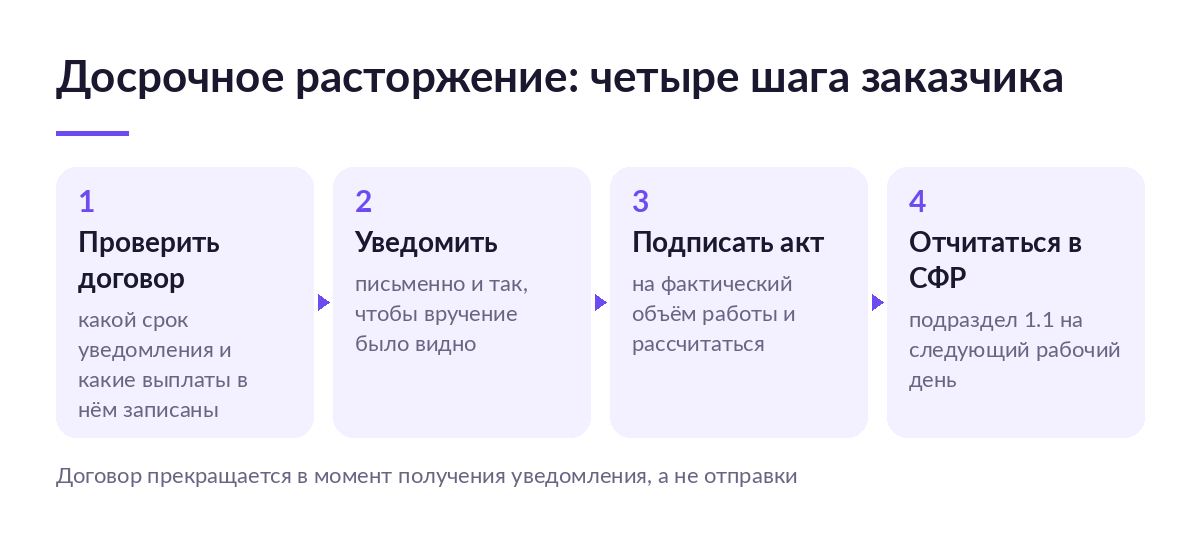

Четыре способа закончить договор и цена каждого
Уволить исполнителя нельзя — увольняют работников. Договор либо заканчивается сам, либо расторгается, и вариантов ровно четыре.
| Способ | Норма | Что платит заказчик | Что будет при сбое |
|---|---|---|---|
| Истечение срока | Пункт 3 статьи 425 ГК | Вознаграждение по акту за сданный результат | Без условия о прекращении обязательств договор живёт дальше |
| Соглашение сторон | Пункт 1 статьи 450, пункт 1 статьи 452 ГК | Сумму, о которой договорились в соглашении | Форма не та, что у договора, — соглашение оспорят |
| Односторонний отказ заказчика | Пункт 1 статьи 782, статья 450.1 ГК | Фактически понесённые исполнителем расходы | Уведомление не дошло — договор не прекратился |
| Через суд | Пункт 2 статьи 450, пункт 2 статьи 452 ГК | Госпошлину и расходы плюс присуждённое | Без досудебного предложения иск оставят без рассмотрения |
Три вещи в этой таблице обычно подают неточно.
- Отказ заказчика по услугам стоит только фактических расходов. Подрядное правило статьи 717, по которому заказчик доплачивает часть цены и возмещает убытки, к услугам не применяется: статья 783 распространяет нормы подряда лишь там, где они не противоречат статьям 779–782, а отказ от договора услуг урегулирован специально, пунктом 1 статьи 782.
- Отказ исполнителя обходится ему дороже, чем вам. Пункт 2 статьи 782: исполнитель вправе отказаться лишь при условии полного возмещения заказчику убытков. Симметрии тут нет — это аргумент в разговоре с фотографом, бросившим съёмку на середине.
- Договор прекращается в момент получения уведомления, а не отправки (пункт 1 статьи 450.1, если договором не предусмотрено иное). Отправляйте так, чтобы вручение было видно, и храните подтверждение.

Когда исполнитель просто не работает, действуют отдельные нормы. Пункт 2 статьи 715 позволяет отказаться и потребовать убытки, если он не приступил вовремя или делает настолько медленно, что окончание к сроку явно невозможно. Пункт 3 той же статьи про качество: сначала разумный срок на устранение недостатков, и только если он прошёл впустую — отказ. Пункт 2 статьи 405 добавляет общий случай: исполнение потеряло для вас интерес из-за просрочки — можно не принимать его и требовать убытки. Тот же механизм в поставке разобран в статье «Срок поставки: как прописать и что делать при просрочке».
После расторжения остаётся расчёт. Стороны не вправе требовать возвращения исполненного до расторжения, если иное не установлено законом или соглашением (пункт 4 статьи 453 ГК), а неотработанный аванс возвращается по правилам о неосновательном обогащении. Значит, акт на фактический объём подписывают даже тогда, когда работа не доделана. Как его составить — в статье «Акт выполненных работ: зачем нужен и как составить».
Жёсткий срок или «до полного исполнения»: что получаете и чем платите
- Жёсткая дата окончания даёт право требовать неустойку и убытки за просрочку — но заставляет продлевать договор каждый раз, когда работа затянулась по вашей же вине.
- Формулировка «до полного исполнения обязательств» избавляет от допсоглашений — но лишает точки, от которой считается нарушение конечного срока.
- Промежуточные сроки показывают провал заранее — но требуют промежуточного акта на каждый этап.
- Автопролонгация экономит время на переоформлении — но копит тот самый устойчивый характер отношений, который суд читает как трудовой.
- Короткий договор под одну задачу проще защищать — но при десяти исполнителях даёт десять договоров, десять актов и двадцать отчётов в СФР за сезон.
Кому подходит короткий срочный договор, а кому нет
Подходит, если исполнитель приходит под конкретный результат: отснять сто карточек, собрать стеллажи, перевезти партию на склад. Результат описывается и принимается актом, человек работает своим инструментом и сам решает, в какие часы.
Не подходит, если складской сотрудник выходит по вашему графику каждый будний день, получает одинаковую сумму раз в месяц, работает на вашем оборудовании и сидит в ваших чатах. Здесь не спасёт ни формулировка, ни срок: по пункту 17 Пленума набирается слишком много признаков. Такому человеку нужен трудовой договор, а не третье продление ГПХ.
Пограничный случай — исполнитель нужен постоянно, но задачи разовые и разные. Тогда договор остаётся коротким, а порядок наводится в операционке: очередь заданий со сроками, отдельные роли для привлечённых людей, история того, кто и что закрыл.
Пять ошибок в сроках и расторжении
| Ошибка | Чем оборачивается | Что делать |
|---|---|---|
| Написали только срок действия, без срока выполнения работы | Нечем доказать просрочку, спор о заключённости договора | Начальный и конечный сроки отдельным пунктом, по статье 708 ГК |
| Не отчитались в СФР при расторжении | 500 ₽ за каждого исполнителя по статье 17 закона 27-ФЗ | Подраздел 1.1 на следующий рабочий день после прекращения |
| Сообщили об отказе в мессенджере | Договор не прекратился: момент прекращения — получение уведомления | Способ уведомления прописать в договоре, подтверждение сохранить |
| Пошли в суд без досудебного предложения | Иск оставят без рассмотрения, потеряете месяцы | Предложение расторгнуть и 30 дней на ответ, пункт 2 статьи 452 ГК |
| Продлеваете один договор третий год подряд | Штраф по части 4 статьи 5.27 КоАП плюс перерасчёт НДФЛ и взносов | Разные задачи — разные договоры, постоянная работа — трудовой договор |
Что писать в самом тексте договора, разобрано по пунктам в статьях «Договор ГПХ с физическим лицом: образец и обязательные условия» и «Договор возмездного оказания услуг: что в нём писать заказчику».
Сколько риск живёт после того, как договор закончился
Договор расторгли, акт подписали, отчёт ушёл — дальше обычно предполагают тишину. Тишины нет.
Часть вторая статьи 19.1 Трудового кодекса устроена так: пока отношения длятся, признать их трудовыми может сам заказчик по письменному заявлению исполнителя или по предписанию инспектора труда. А если отношения уже прекращены, признание делает только суд. Расторжение не снимает риск, оно переводит его в суд, где сомнения толкуются в пользу трудовых отношений.
Дальше вопрос сроков. По части первой статьи 392 ТК на индивидуальный трудовой спор отводится три месяца со дня, когда человек узнал о нарушении своего права. Но пункт 13 постановления Пленума № 15 предписывает судам не отсчитывать эти три месяца от даты подписания договора ГПХ, а устанавливать момент, когда исполнитель узнал о нарушении: например, попросил оформить отношения или уплатить взносы и получил отказ. Пункт 16 добавляет, что пропущенный срок восстанавливается по уважительным причинам, и обращение в прокуратуру или инспекцию труда такой причиной быть может.
Последняя цифра удивляет сильнее прочих. Договоры ГПХ о выполнении работ и оказании услуг физическими лицами вместе с актами сдачи-приёмки стоят в пункте 301 перечня типовых управленческих документов (приказ Росархива от 20.12.2019 № 236) со сроком 50/75 лет: 50 лет для дел, законченных делопроизводством после 1 января 2003 года. Совет «храните три года, пока не пройдёт проверка» относится к налоговой глубине по пункту 4 статьи 89 Налогового кодекса, а не к архивному сроку по исполнителям.
Отсюда практический вывод: папка по исполнителю закрывается не датой расторжения, а архивом. В неё складываются договор, все допсоглашения, задания, акты по этапам, уведомление об отказе с подтверждением вручения и протоколы ЕФС-1. Это и есть доказательство разового характера работы — то, чего не хватает в суде через два года. Что ответить исполнителю, если он спросит про больничный и стаж, собрано в статье «Больничный, отпуск и стаж по договору ГПХ: что сказать исполнителю».
Стоит ли ставить жёсткий срок: ответ по трём профилям
Да, если исполнителей немного и задачи разовые. Конкретные даты начала и окончания, акт по каждому договору, срок оплаты числом — этого хватает, чтобы доказать просрочку и показать проверяющим разовый характер работы.
Скорее да, но частично, если человек нужен регулярно. Жёсткий срок по каждой задаче оставляйте, автопролонгацию убирайте: она даёт мнимую экономию времени и реальный признак трудовых отношений. Переоформить три договора в год дешевле одного спора.
Нет, если работа постоянная и по вашему графику. Тогда обсуждать надо не срок договора, а трудовой договор. Любая конструкция сроков здесь только оттягивает разговор, а цена оттягивания растёт: часть 5 статьи 5.27 КоАП доводит повторный штраф предпринимателю до 40 000 ₽.
Сроки в договорах — половина работы. Вторая половина в том, чтобы задания исполнителям, сборка, маркировка и остатки не жили в переписке и таблицах, где легко потерять и дату, и того, кто её закрыл. Посмотрите, из чего состоит SelSup: учёт, сборка, маркировка и права доступа для склада в одном кабинете.
Что почитать дальше
- Договор ГПХ: что это, когда селлеру нужен и как оформить — общая картина: виды договоров, когда исполнителя берут не в штат.
- Договор ГПХ с физическим лицом: образец и обязательные условия — разбор по пунктам и опасные формулировки.
- Акт выполненных работ: зачем нужен и как составить — документ, без которого расчёт при расторжении не подтвердить.
- Договор ГПХ с ИП: чем отличается и какие риски у заказчика — что меняется, когда исполнитель зарегистрирован как предприниматель.
Частые вопросы
Есть ли максимальный срок договора ГПХ?
В Гражданском кодексе такого ограничения нет, стороны определяют срок сами. Ограничение приходит с другой стороны: чем дольше и ровнее длятся отношения с одним человеком, тем больше признаков из пункта 17 постановления Пленума № 15 набирается против заказчика.
Договор закончился, а работа не сдана. Он ещё действует?
Зависит от текста. Есть условие, что окончание срока прекращает обязательства, — прекращает (пункт 3 статьи 425 ГК). Нет такого условия — договор действует до окончания исполнения. В любом случае пункт 4 статьи 425 сохраняет ответственность за нарушение, которое уже случилось.
Надо ли подавать ЕФС-1, если исполнитель — самозанятый или предприниматель?
Нет. Подраздел 1.1 подаётся по договорам, на вознаграждения по которым начисляются страховые взносы. Выплаты самозанятому под НПД и вознаграждение предпринимателю взносами у заказчика не облагаются.
Можно ли расторгнуть договор задним числом?
Нет. По пункту 3 статьи 453 ГК обязательства прекращаются с момента заключения соглашения о расторжении, а при одностороннем отказе — с момента получения уведомления. Прошлая дата создаёт расхождение с датой в ЕФС-1 и с последним актом, и его проверяющий видит первым.
Можно ли не вести всё это руками?
Договор, уведомление и акт за вас никто не напишет — это работа ваша или вашего юриста. А операционную часть снять можно: задания исполнителям со сроками, приёмку работы, маркировку и остатки склада SelSup держит в одном кабинете и раздаёт доступы так, что привлечённый сборщик видит свой участок и не видит финансов. Разберём на встрече, как это выглядит на вашем складе.
